葛根塘等5座病险水库除险加固项目开工! 筑牢民生安全屏障

发布日期:2025-06-06 来源: 嵩明县人民政府

2025年,嵩明县水务局锚定民生服务发展主线,将重点水利项目建设作为助力县域经济高质量发展的重要引擎,全力跑出水利建设“加速度”。目前,5座病险水库除险加固工程已全面开工,项目推进取得阶段性进展。


经专业大坝安全性评价,嵩明县葛根塘、荒秧田、龙王庙、磨盘山、砂石桥及小海子6座水库水库被评定为三类坝,纳入2025年度除险加固名录,项目总投资约3675万元,工期控制在6个月至18个月不等。截至目前,除小海子水库进入施工合同签订阶段外,其余5座水库已陆续进场施工。本次除险加固工程将系统实施大坝防渗处理、坝体结构加固、溢洪道改造等综合治理措施,全面提升水库安全运行水平和综合功能。


作为全县重点民生水利工程,项目完工后,将有效提升水库防洪保障能力,充分释放综合效益。届时,可恢复水库总库容1089万立方米,为下游1.39万亩农田提供稳定灌溉水源,保障3.343万城乡居民生产生活用水。


2021年以来,嵩明县水务局全面梳理鉴定为“三类坝”的水库,准确把握“应报尽报”原则,全面推进病险水库“动态清零”攻坚工程。经安全鉴定嵩明县有17座水库列入“清零”名录,自2021年至2025年逐步实施。截至2024年,已完成11座水库工程除险加固,含八家村水库、上游水库两座中型水库。

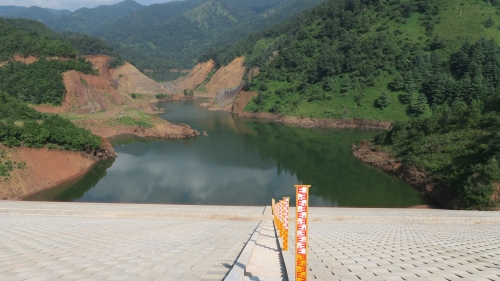

葛根塘水库,总库容183万立方米,担负0.33万亩农田灌溉用水,对下游12个村委会30078人及水库、公路等基础设施防洪起保护作用的小(1)型水库。投资约583万元,工期预计9个月。

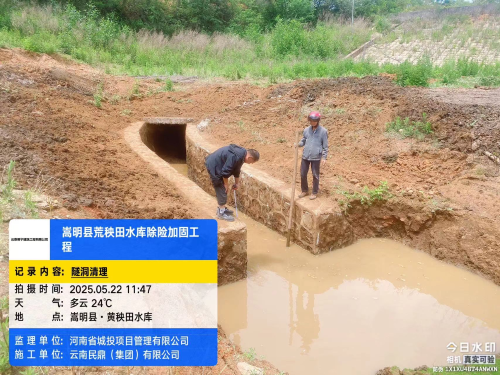

荒秧田水库,总库容 43万立方米,是一座以农业灌溉、人畜供水为主,担负下游5006亩耕地供水,并对下游白子村1048人及昆曲、嵩待公路重要交通基础设施有一定防洪保护作用的小(2)型水库。投资约225万元,工期预计6个月。

龙王庙水库,总库容551万立方米,是担负城镇生活供水及农业灌溉供水并对下游大石头水库具有补偿调节和错峰、削峰作用的小(1)型水库。投资约276万元,工期预计6个月。

磨盘山水库,总库容32万立方米,是一座以农业灌溉、人畜供水为主,担负下游罗良村2100亩耕地及2100人生活供水,并对下游村庄及交通基础设施具有一定的防洪保护作用的小(2)型水库。投资约290万元,工期预计7个月。

砂石桥水库,总库容为17.9万立方米,是一座以灌溉为主,担负400亩农田灌溉用水,并对下游200余人及交通基础设施防洪保护作用的小(2)型水利工程。投资约161万元,工期预计7个月。
