杨嵩大道路基工程已完工
发布时间:2020-12-29 18:11
字号:[ ]

国道213线(杨嵩段)改扩建工程主线长约8.7公里,道路红线宽60米,按城市主干道建设,双向八车道。建设内容为道路、桥涵、排水(雨污水)、绿化景观、交通工程、照明工程、给水工程、再生水工程、通信工程(土建)、电力工程(土建)。施工方根据建设工程施工合同及设计施工图纸要求,于2020年12月25日完成了主线 K1+000-K8+120段右幅机动车道路基施工工作。

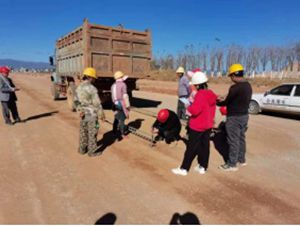

为便于下道工序级配碎石铺筑施工,12月28日,国道213线(杨嵩段)改扩建工程项目组,组织设计单位、监理单位、第三方检测机构,并邀请嵩明县住建局质安站,对国道213线(杨嵩段)改扩建工程 K1+000-K8+120段右幅机动车道路基进行现场检测,并召开杨嵩大道项目建设右幅路床验收会议。检测内容有:压实度、弯沉值、平整度、宽度、横坡、纵断面高程、中线偏位。

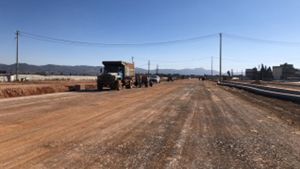

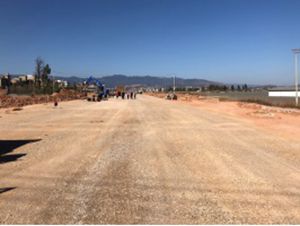

经检测,各项指标均符合设计及规范要求,质量控制资料齐全,根据设计要求、施工规范、及质量评定标准, K1+000-K8+120段右幅机动车道路基评定为:合格。圆满完成杨嵩大道右幅路床验收工作。

该项目截至2020年12月底,完成路基工程:路基挖方40.09万方,路基填方106.8万方,软基处治38.6万方,路基支挡11196米,污水排水工程16780米,雨水管埋设15000米,完成外运土方57.39万方,完成给水管沟槽开挖16500米,给水管安装16000米,通信管沟槽开挖9500米,通信管安装10500米,通信套管施工13485米,电力管道沟槽开挖9300米,电力管安装9100米,电力镀锌钢管埋设11903米,电力管道沟槽回填31900米,井室施工120个,再生水工程施工2000米;完成桥梁工程:涵洞46座,桥梁桩基492米,梁板预制27片,现浇框架桥基础、底板整体完成,桥身完成;完成路面工程:级配碎石底基层1500平方米。

接下来将进入下道工序级配碎石铺筑施工,嵩明县交通运输局挂图作战,倒排工期,明确责任,密切合作,协调并及时解决项目建设中出现的困难和问题,全力推进,保证杨嵩大道工程的质量和进度,推进项目顺利建设。
